在双鸭山市集贤县升昌镇,中船风电集贤县200MW风电项目正如火如荼推进,与“风”共舞,开启绿色能源建设新篇章。该项目承载着推动能源转型、助力可持续发展的重大使命,凝聚了无数建设者辛勤耕耘的心血与汗水。

风机基础作为风电项目的核心组成部分,其建设质量直接关乎风机运行的安全性和稳定性。面对当地地下水位较高的实际情况,建设团队采用轻型井点降水方法,先降水,再开槽;针对基础底面土质不理想的状况,建设团队进行了深挖换填作业,以确保基础的稳固性。在混凝土浇筑的关键环节,为有效预防大体积混凝土因内外温差导致的裂缝问题,建设团队精心策划并实施了温度控制方案,通过在混凝土中引入冷却水管,实现对混凝土内部温度的实时监测与调节,同时对浇筑速度和振捣工艺实行严格把控,确保混凝土的密实度和均匀性。浇筑完成后,持续监测基础温度的变化情况。经过不懈努力,一座座坚实的风机基础在荒野中拔地而起,如同巨人的脚掌,稳稳地支撑起风电事业的未来。

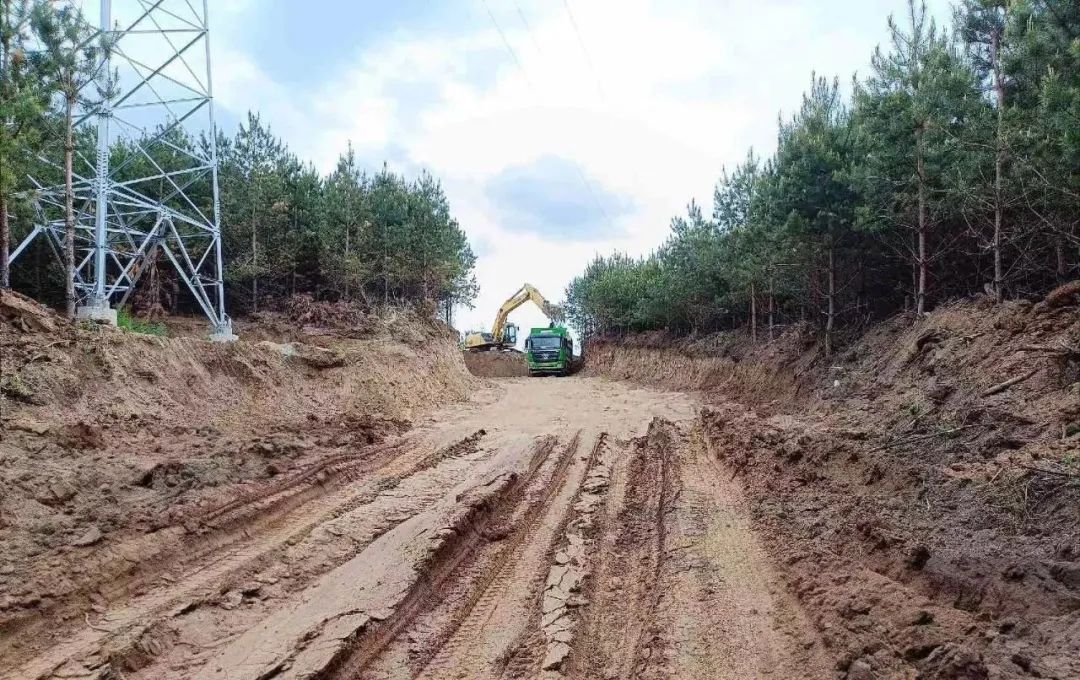

风机设备体积庞大、重量惊人,运输成为施工过程中的又一难题。从设备生产厂家到项目现场,往往要跨越数百公里甚至上千公里的路程,途经各种复杂路况。运输团队提前数月规划运输路线,对道路进行实地勘察,标记出狭窄路段、桥梁限重、急转弯等关键节点,并与当地交通部门沟通协调,办理相关运输许可。对于超大件设备,采用特殊的运输车辆和工具,如模块化平板拖车、液压提升装置等,确保运输安全高效。

挑战:突破高空安装的极限挑战

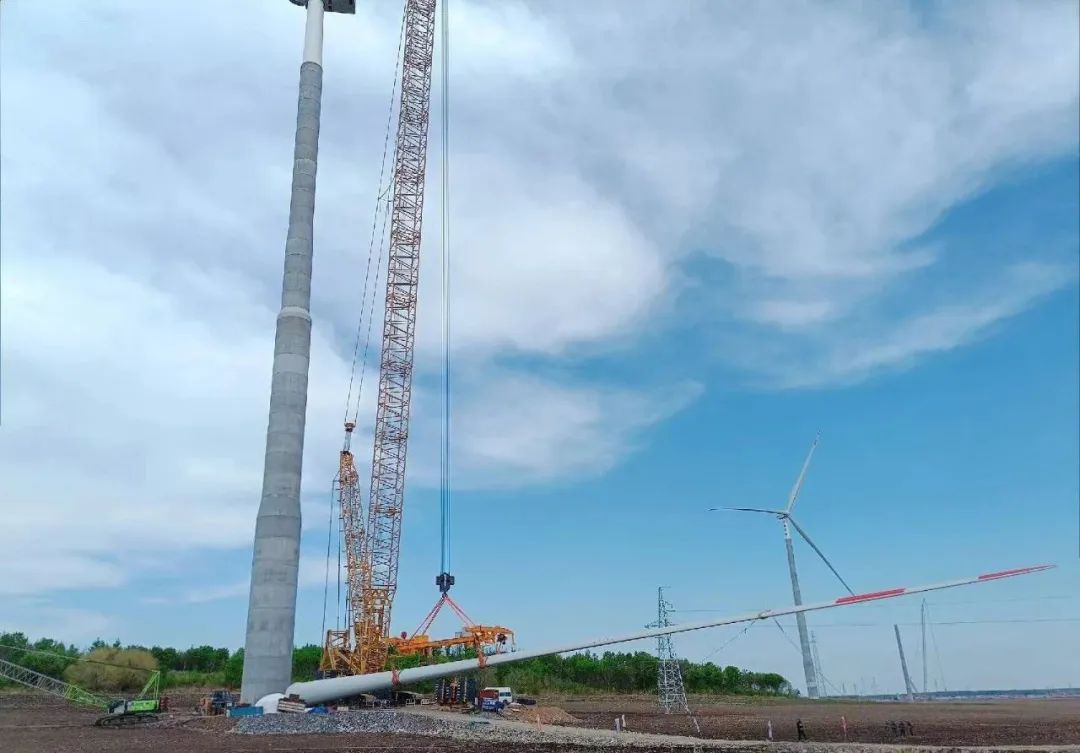

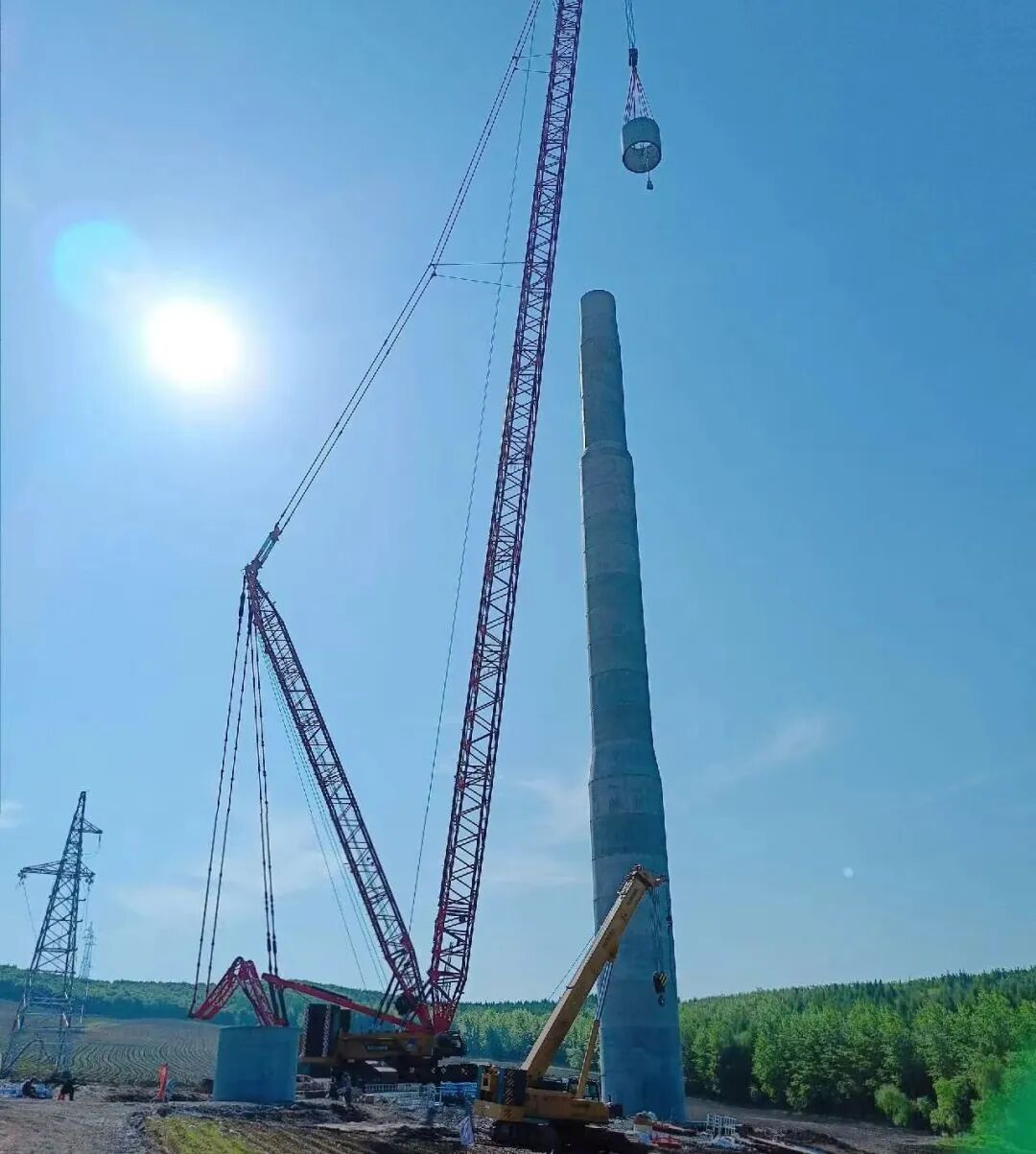

风机安装是整个项目的核心环节,也是对建设者体能和技术的巨大考验。高耸入云的塔筒,在百米高空作业,不仅需要精湛的技术,更需要强大的心理素质。安装团队采用先进的吊装设备,确保吊装过程的安全与精准。在塔筒安装时,通过激光测量技术实时监测塔筒的垂直度,偏差控制在极小范围内。机舱和叶轮的安装更是精细活,需要多工种协同作业,每一个螺栓的紧固、每一个部件的对接都容不得半点差错。高空作业环境恶劣,夏季酷热难耐,冬季寒风刺骨,建设者们身着厚重的安全装备,在狭窄的作业空间内一丝不苟地工作。他们克服了高空恐惧、恶劣天气等困难,将一台台风机成功矗立在大地上,让白色的“大风车”成为荒野中一道亮丽的风景线。

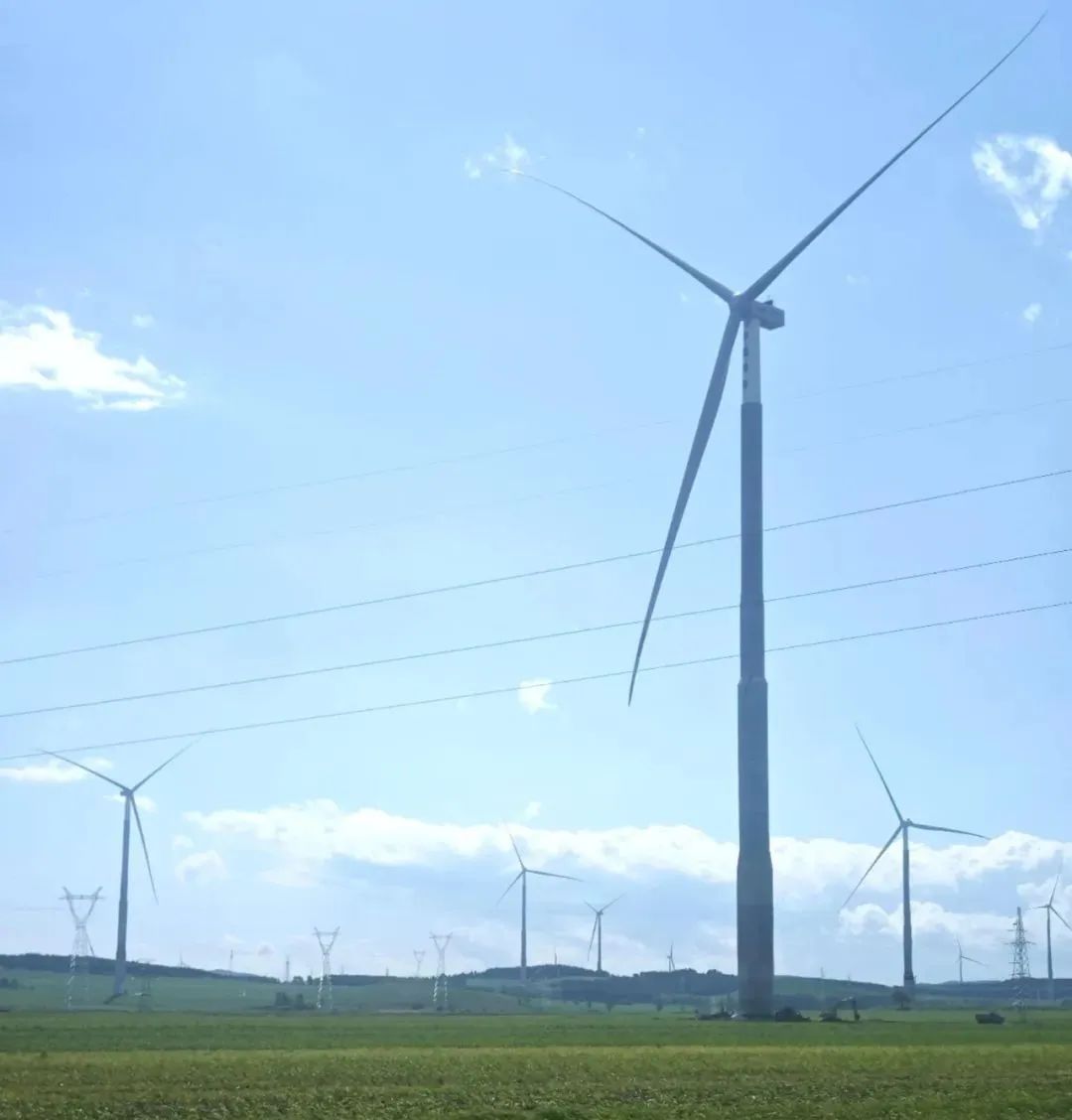

截至目前,中船风电集贤县200MW风电项目风机基础共21台已经全部浇筑完成,其中混塔吊装完成19台,主机、叶片吊装完成16台;箱变基础共21台,其中现浇箱变基础共10台全部完成,预制箱变基础共11台全部浇筑完成正在准备吊装;厂区道路完成90%。
